Όλα όσα θέλετε να ξέρετε για την αδειοδότηση των Ανανεώσιμων Πηγών Ενέργειας (Α.Π.Ε.)

Όλα όσα θέλετε να ξέρετε για την αδειοδότηση των Ανανεώσιμων Πηγών Ενέργειας (Α.Π.Ε.)

Στην πολιτική και κοινωνική μας ζωή, συνεχώς πέφτουμε πάνω σε άρθρα, βίντεο, συνεντεύξεις ή διακηρύξεις αναφορικά με την κλιματική αλλαγή και την ενεργειακή μετάβαση. Όλοι πλέον μιλούν για ένα μέλλον όπου ο ήλιος, η θάλασσα και ο αέρας θα καλύπτουν όλες μας τις ενεργειακές ανάγκες, μακριά από τα πατροπαράδοτα φουγάρα της ΔΕΗ, που ακόμα και σήμερα αναδίδουν μαύρο καπνό. Δεν χωράει αμφιβολία ότι οι Ανανεώσιμες Πηγές Ενέργειας (Α.Π.Ε.) συνιστούν απάντηση στην κλιματική αλλαγή, καθώς δεν παράγουν διοξείδιο του άνθρακα, το αέριο που ευθύνεται για την κλιματική αλλαγή.

Παράλληλα, όμως, οι Α.Π.Ε. είναι πρακτικά ανεξάντλητες, σε αντίθεση με τις συμβατικές μορφές ενέργειας (λ.χ. λιγνίτης). Αυτό σημαίνει ότι αποτελούν βασικό μοχλό ενεργειακής αυτονομίας, όχι μόνο για την Ελλάδα, αλλά και εν γένει για την Ευρωπαϊκή Ένωση, η οποία με το πρόγραμμα «Repower EU» θέτει έναν φιλόδοξο στόχο: μέχρι το 2030 το 45% της παραγωγής ενέργειας να παράγεται από Α.Π.Ε..

Ο στόχος, όμως, του 45% τελεί υπό έναν βασικό όρο: την τόνωση των επενδύσεων στον τομέα των Α.Π.Ε.. Το σχέδιο ήδη έχει αρχίσει να πετυχαίνει.

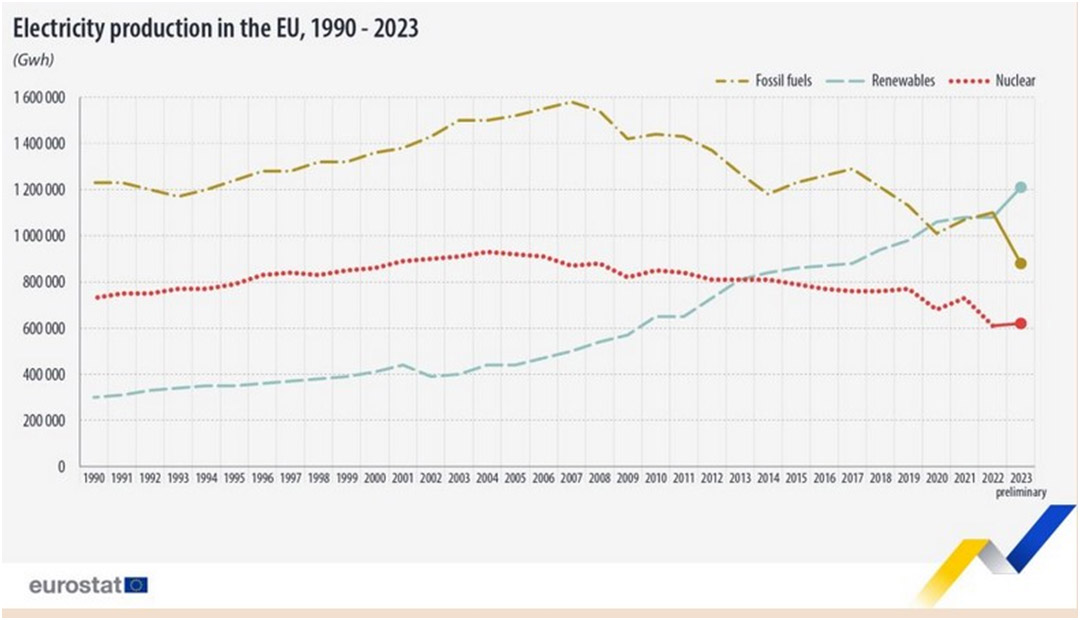

Το έτος 2023 η κύρια πηγή ηλεκτρικής ενέργειας ήταν οι Α.Π.Ε. στην Ε.Ε., αντιπροσωπεύοντας το 44,7% της συνολικής παραγωγής ηλεκτρικής ενέργειας.

Οι Α.Π.Ε. παρήγαγαν 1,21 εκατομμύρια Gigawatt-h (GWh), σημειώνοντας αύξηση 12,4% σε σύγκριση με το έτος 2022, όπως προκύπτει από τα στατιστικά στοιχεία της Eurostat.

ΑδειοδΟτηση με 6 βΗματα

Με βάση τα παραπάνω, φαίνεται ότι η έγκαιρη και αξιόπιστη ενημέρωση των υποψήφιων επενδυτών σε έργα Α.Π.Ε. έχει ισχυρό κοινωνικό αποτύπωμα. Παρακάτω θα προσπαθήσουμε με συνοπτικό και κατανοητό τρόπο να παρουσιάσουμε τα 6 βήματα τα οποία πρέπει να περάσει ένα έργο Α.Π.Ε. μέχρι να εγκριθεί. Αναλυτικότερα:

1) ΒεβαΙωση ΠαραγωγοΥ ηλεκτρικΗς ενΕργειας απΟ Α.Π.Ε.
  • Τι είναι;

Αποτελεί το πρώτο βήμα για την αδειοδότηση (και την Α’ φάση της αδειοδότησης). Μια αίτηση με την οποία ο παραγωγός ζητάει να του αναγνωρισθεί το δικαίωμα να παραγάγει ηλεκτρική ενέργεια σε έναν χώρο, τον οποίο ακόμα δεν προσδιορίζει ειδικά. Με αυτήν ελέγχεται αν είναι θεμιτό/ σκόπιμο να δημιουργηθεί ένα έργο Α.Π.Ε.. στη συγκεκριμένη περιοχή. Προσοχή: στο στάδιο αυτό δεν ελέγχεται ούτε η οικονομική ούτε η περιβαλλοντική βιωσιμότητα του έργου. Κρίνεται μόνο αν το έργο πληροί συγκεκριμένα τεχνικά χαρακτηριστικά.

Συγκεκριμένα, ελέγχεται η θέση του έργου: Δηλαδή (α) η ύπαρξη επαρκούς ενεργειακού χώρου (μη κορεσμός του δικτύου διανομής), (β) η μη επικάλυψη του προτεινόμενου έργου με άλλο αδειοδοτηθέν, (γ) το μέγεθος του χώρου που πρόκειται να δεσμεύσει το έργο, (δ) η απόσταση των παραγωγικών μονάδων μεταξύ τους και (ε) αν δεν υπάρχει κάποια άλλη απαγόρευση με βάση το ειδικό χωροταξικό καθεστώς που ισχύει για τις Α.Π.Ε..

Συνεπώς, με την Βεβαίωση Παραγωγού βεβαιώνεται απλώς ότι ένας ενδιαφερόμενος φορέας έχει καταχωρίσει παραδεκτώς στο γεωπληροφοριακό σύστημα της Ρ.Α.Α.Ε.Υ. το ενδιαφέρον του για ένα έργο Α.Π.Ε. σε συγκεκριμένο τόπο, και έχει αποκτήσει το δικαίωμα να επιχειρήσει την έναρξη της αδειοδότησης.

Η χορήγηση Βεβαίωσης Παραγωγού δεν συνεπάγεται ότι το έργο θα αδειοδοτηθεί στα επόμενα στάδια ή ότι θα υλοποιηθεί, αφενός γιατί ενδέχεται να ανακύψουν σημαντικά περιβαλλοντικά ζητήματα (τα οποία εξετάζονται από τις αρμόδιες αρχές), και αφετέρου ο παραγωγός θα λάβει την τελική επενδυτική απόφαση λαμβάνοντος υπόψη τα σχετικά κόστη και τα επιδιωκόμενα οφέλη σε μεταγενέστερο χρονικό σημείο, ήτοι μετά την πλήρη ωρίμανση του σχεδίου του, όταν έχουν μελετηθεί πλήρως και έχουν οριστικοποιηθεί τα οικονομικά στοιχεία του έργου περιλαμβανομένων της τεχνικής λύσης και του κόστους σύνδεσης του έργου με το Σύστημα/Δίκτυο.

  • Ποιος είναι ο Φορέας Αδειοδότησης Α’ Φάσης;

 Η Ρ.Α.Α.Ε.Υ. (Ρυθμιστική Αρχή Αποβλήτων, Ενέργειας και Υδάτων).

  • Πώς υποβάλλω αίτηση;

Οι αιτήσεις υποβάλλονται ηλεκτρονικά από την πρώτη έως και τη δέκατη ημέρα των μηνών Φεβρουαρίου, Ιουνίου, Οκτωβρίου (κύκλος υποβολής αιτήσεων ή κύκλος).

  • Ποια είναι η διαδικασία χορήγησης της Βεβαίωσης Παραγωγού;

Η συνολική διαδικασία υποβολής κάθε αίτησης διεκπεραιώνεται στο Ηλεκτρονικό Μητρώο, μέσω κατάλληλου περιβάλλοντος και με ειδικούς κωδικούς χρήστη και πρόσβασης σε αυτό, οι οποίοι δύναται να συμπίπτουν με κωδικούς της Γενικής Γραμματείας Πληροφοριακών Συστημάτων Δημόσιας Διοίκησης του Υπουργείου Ψηφιακής Διακυβέρνησης.

Εφόσον η αίτηση υποβάλλεται παραδεκτώς, περίληψη αυτής αναρτάται στην ιστοσελίδα της Ρ.Α.Α.Ε.Υ. εντός πέντε (5) ημερών από την ημερομηνία ολοκλήρωσης του κύκλου υποβολής αιτήσεων. Η Ρ.Α.Α.Ε.Υ. δύναται εντός πέντε (5) ημερών από την υποβολή της αίτησης να ζητά διευκρινίσεις ή συμπληρωματικά έγγραφα επί των ήδη υποβληθέντων εντός τακτής προθεσμίας, άλλως η αίτηση θεωρείται πλήρης. Η μη προσκόμισή τους από τον αιτούντα εντός της τεθείσας προθεσμίας καθιστά την αίτηση απαράδεκτη και απορρίπτεται.

Η Βεβαίωση Παραγωγού εκδίδεται ηλεκτρονικά μέσω του Ηλεκτρονικού Μητρώου και δημοσιεύεται στην ιστοσελίδα του Φορέα Αδειοδότησης.

  • Τι μπορώ να κάνω αν διαφωνώ με την αίτηση τρίτου και επιθυμώ να απορριφθεί;

Εντός προθεσμίας δεκαπέντε (15) ημερών από την ανάρτηση της περίληψης, όποιος έχει έννομο συμφέρον μπορεί να υποβάλει αιτιολογημένη αντίρρηση ενώπιον της Ρ.Α.Α.Ε.Υ. σε σχέση με αίτηση που υποβλήθηκε. Οι αντιρρήσεις συνοδεύονται από έγγραφα και στοιχεία που είναι αναγκαία για την τεκμηρίωσή τους.

Η Ρ.Α.Α.Ε.Υ. ενημερώνει εγγράφως τον αιτούντα για τις αντιρρήσεις που έχουν υποβληθεί κατά της αίτησής του. Ο αιτών δύναται να υποβάλει τις απόψεις του επί των αντιρρήσεων αυτών εντός προθεσμίας που τάσσεται από την Ρ.Α.Α.Ε.Υ., η οποία δεν δύναται να είναι μεγαλύτερη των δεκαπέντε (15) ημερών.

Σε περίπτωση διαδικασίας ελέγχου αντιρρήσεων κατά τα ανωτέρω, συνεχίζει να δεσμεύεται ο φυσικός χώρος που καταλαμβάνει το προτεινόμενο έργο μέχρι την ολοκλήρωση της διαδικασίας ελέγχου.

  • Τι μπορώ να κάνω αν διαφωνώ με την απόρριψη της δικής μου αίτησης;

Σε περίπτωση απόρριψης από την Ρ.Α.Α.Ε.Υ. αίτησης για χορήγηση Βεβαίωσης Παραγωγού, ο αιτών λαμβάνει γνώση μέσω του Ηλεκτρονικού Μητρώου και η σχετική πράξη δημοσιεύεται και στην ιστοσελίδα του Φορέα Αδειοδότησης.

Νέα αίτηση για την ίδια θέση ή τμήμα αυτής και για σταθμό ίδιας τεχνολογίας επιτρέπεται από τον ίδιο αιτούντα ή νομικό ή φυσικό πρόσωπο που συμμετέχει στη μετοχική/εταιρική σύνθεση του αιτούντος, μετά την παρέλευση δύο (2) κύκλων από τη γνωστοποίηση της απόρριψης της αίτησης.

  • Για πόσο καιρό διαρκεί η Βεβαίωση Παραγωγού;

Για 25 έτη.

2) ΑπΟφαση ΠεριβαλλοντικΗς ΑδειοδΟτησης
  • Τι είναι;

Για κάθε έργο που αφορά σε Α.Π.Ε. προβλέπεται μια ειδική διαδικασία, στην οποία διαπιστώνονται οι συνέπειες που μπορεί να έχει στο περιβάλλον, ενώ ορίζονται και οι όροι υπό τους οποίους το έργο μπορεί να λειτουργήσει σε αρμονία με το τοπικό οικοσύστημα. Ο νόμος προβλέπει δύο κατηγορίες έργων:

    • Στην πρώτη κατηγορία (Α) υπάγονται έργα τα οποία μπορεί να έχουν σημαντικές επιπτώσεις στο περιβάλλον. Γι’ αυτό και απαιτούν να γίνει μια μελέτη, η οποία ακριβώς θα προσδιορίζει τις επιπτώσεις αυτές. Η μελέτη αυτή ονομάζεται Μελέτη Περιβαλλοντικών Επιπτώσεων (Μ.Π.Ε.) και γίνεται από τον ιδιώτη, ο οποίος «τρέχει» την αδειοδότηση του έργου του.
    • Τα έργα της κατηγορίας Α χωρίζονται σε δύο υπό- κατηγορίες. Στα έργα υπό- κατηγορίας Α1 (σε αυτά που ενδέχεται να προκαλέσουν πολύ σημαντικές επιπτώσεις στο περιβάλλον) και στα έργα υπό- κατηγορίας Α2 (σε αυτά που ενδέχεται να προκαλέσουν σημαντικές επιπτώσεις στο περιβάλλον). Και οι δύο υπό- κατηγορίες απαιτούν Μελέτη Περιβαλλοντικών Επιπτώσεων. Η διάκριση έχει σημασία μόνο σε σχέση με το αρμόδιο όργανο, που θα εγκρίνει ή θα απορρίψει τελικά την εν λόγω μελέτη.
    • Στην δεύτερη κατηγορία (Β) υπάγονται έργα που δεν έχουν τόσο σημαντικές επιπτώσεις. Περιλαμβάνει έργα και δραστηριότητες τα οποία χαρακτηρίζονται από τοπικές και μη σημαντικές μόνο επιπτώσεις στο περιβάλλον και υπόκεινται σε γενικές προδιαγραφές, όρους και περιορισμούς που τίθενται για την προστασία του περιβάλλοντος. Γι’ αυτά δεν ορίζεται Μελέτη Περιβαλλοντικών Επιπτώσεων, αλλά μια πιο απλή και τυποποιημένη διαδικασία με την ανάληψη εκ μέρους του επενδυτή κάποιων Πρότυπων Περιβαλλοντικών Δεσμεύσεων (Π.Π.Δ.).

    • Ποια τα στάδια της Περιβαλλοντικής Αδειοδότησης;

  • Ποια είναι η αρμόδια Περιβαλλοντική Αρχή για την Περιβαλλοντική Αδειοδότηση;
    Για έργα κατηγορίας Α1: Το Υπουργείο Περιβάλλοντος και Ενέργειας
    Για έργα κατηγορίας Α2: Η οικεία Αποκεντρωμένη Διοίκηση
    Για έργα κατηγορίας Β: Η οικεία Περιφέρεια
  • Τι μπορώ να κάνω αν διαφωνώ με την αίτηση τρίτου και επιθυμώ να απορριφθεί;
    Όποιος για οποιονδήποτε λόγο διαφωνεί με τη Μελέτη μπορεί να καταθέσει παρατηρήσεις κατά το στάδιο της διαβούλευσης. Αν παρ’ όλα αυτά εκδοθεί Απόφαση Έγκρισης Περιβαλλοντικών Όρων, τότε πρέπει να ακολουθήσει τη δικαστική οδό, ασκώντας το ένδικο βοήθημα της αίτησης ακύρωσης κατά της απόφασης της διοίκησης.
  • Τι μπορώ να κάνω αν διαφωνώ με την απόρριψη της δικής μου αίτησης;
    Αίτηση ακύρωσης μπορεί να ασκηθεί και κατά της άρνησης της διοίκησης να εκδώσει την Απόφαση Έγκρισης Περιβαλλοντικών Όρων.
  • Για πόσο καιρό διαρκεί η βεβαίωση;
    Για 15 έτη.

3) ΟριστικΗ ΠροσφορΑ ΣΥνδεσης
  • Τι είναι;
    Ο κάτοχος της Βεβαίωσης Παραγωγού, μετά την ολοκλήρωση της περιβαλλοντικής αδειοδότησης, πρέπει να ανέβει το «σκαλοπάτι» της σύνδεσης με τα δίκτυα ηλεκτρικής ενέργειας, ώστε η ενέργεια που θα παράγει να φτάσει στον καταναλωτή. Γι’ αυτό, καταθέτει αίτηση για Οριστική Προσφορά Σύνδεσης προς τον αρμόδιο Διαχειριστή του δικτύου (αποτελεί την έναρξη της Β’ φάση αδειοδότησης), ώστε εν τέλει να υπογραφεί σχετική σύμβαση μεταξύ τους.
  • Πότε μπορώ να υποβάλλω αίτηση για χορήγηση Οριστικής Προσφοράς Σύνδεσης;
    Αιτήσεις χορήγησης Οριστικής Προσφοράς Σύνδεσης υποβάλλονται ηλεκτρονικά απο την πρώτη έως και τη δέκατη ημέρα εκάστου ημερολογιακού μηνός. Ο αρμόδιος Διαχειριστής προσδιορίζει το ακριβές περιεχόμενο του εντύπου της αίτησης, το οποίο και αναρτά στην επίσημη ιστοσελίδα του, τροποποιώντας το, όταν αυτό απαιτείται.
  • Ποια είναι η διαδικασία χορήγησης Οριστικής Προσφοράς Σύνδεσης;
    • Εφόσον η αίτηση είναι πλήρης, ο αρμόδιος Διαχειριστής εκδίδει και αποστέλλει ηλεκτρονικά στον αιτούντα σχετική βεβαίωση πληρότητας αίτησης επί της οποίας αναγράφεται η ημερομηνία κατά την οποία η αίτησή του κατέστη πλήρης και την κοινοποιεί στον Φορέα Αδειοδότησης (Ρ.Α.Α.Ε.Υ.).
    • Ο αρμόδιος Διαχειριστής δύναται να ζητήσει συμπληρωτικά έγγραφα και στοιχεία, καθώς και διευκρινίσεις επί των ήδη υποβληθέντων εγγράφων, εντός προθεσμίας από την ημερομηνία υποβολής της αίτησης, άλλως η αίτηση τεκμαίρεται πλήρης.
    • Μετά τη διαπίστωση της πληρότητας φακέλου της αίτησης για χορήγηση Οριστικής Προσφοράς Σύνδεσης, ο αρμόδιος Διαχειριστής χορηγεί την Οριστική Προσφορά Σύνδεσης, την αποστέλλει στον ενδιαφερόμενο και την κοινοποιεί στον Φορέα Αδειοδότησης. Η Οριστική Προσφορά Σύνδεσης συνοδεύεται από σκαρίφημα του προτεινόμενου τρόπου σύνδεσης. Ο ενδιαφερόμενος λαμβάνει γνώση, κατόπιν αιτήματός του, της μελέτης για τη χορήγηση της Οριστικής Προσφοράς Σύνδεσης. Αν προκύπτει αδυναμία σύνδεσης του σταθμού, ο αρμόδιος Διαχειριστής γνωστοποιεί την αδυναμία σύνδεσης στον ενδιαφερόμενο, καθώς και τους λόγους της.
    • Ο ενδιαφερόμενος αποδέχεται την Οριστική Προσφορά Σύνδεσης εντός δύο (2) μηνών από την ημερομηνία έκδοσής της, υποβάλλοντας τη σχετική υπεύθυνη δήλωση αποδοχής στον Διαχειριστή, με την οποία η Οριστική Προσφορά Σύνδεσης καθίσταται δεσμευτική.
    • Σε περίπτωση μη αποδοχής της Οριστικής Προσφοράς Σύνδεσης, εντός της ως άνω δίμηνης προθεσμίας, παύει αυτοδικαίως η ισχύς της Οριστικής Προσφοράς Σύνδεσης, καθώς και η ισχύς της Βεβαίωσης Παραγωγού και γενικότερα όλων των αδειών και εγκρίσεων που έχουν χορηγηθεί για τον εν λόγω σταθμό.
  • Ποιο είναι το αρμόδιο όργανο για την χορήγηση της Οριστικής Προσφοράς Σύνδεσης;
    – ΔΕΔΔΗΕ Α.Ε.
    – ΑΔΜΗΕ Α.Ε.
  • Μπορώ να υποβάλλω αίτημα επανεξέτασης του αιτήματός του;
    Εντός είκοσι (20) ημερών από τη χορήγηση της Οριστικής Προσφοράς Σύνδεσης ή τη γνωστοποίηση της αδυναμίας σύνδεσής του, ο ενδιαφερόμενος δύναται να υποβάλει στον αρμόδιο Διαχειριστή αιτιολογημένο αίτημα επανεξέτασης του αιτήματός του, προτείνοντας εναλλακτικό τρόπο σύνδεσης ή επαναξιολόγηση της σύνδεσης του σταθμού, λαμβάνοντας υπόψη άλλες τεχνικές λύσεις. Στην περίπτωση αυτή και εφόσον χορηγηθεί στον αιτούντα Οριστική Προσφορά Σύνδεσης, η προθεσμία αποδοχής αυτής εκκινεί από την ημερομηνία έκδοσής της από τον Διαχειριστή σε συνέχεια του αιτήματος επανεξέτασης.
  • Μπορώ να μην αποδεχθώ την Οριστική Προσφορά που μου χορηγήθηκε;
    Σε περίπτωση κατά την οποία ο ενδιαφερόμενος δεν επιθυμεί την αποδοχή της Οριστικής Προσφοράς Σύνδεσης, έχει τη δυνατότητα εντός δύο (2) μηνών από τη χορήγηση της Οριστικής Προσφοράς, να αιτηθεί στον αρμόδιο Διαχειριστή τη διατήρηση της εγγυητικής επιστολής που έχει καταθέσει. Στην περίπτωση αυτή, παύει μόνο η Οριστική Προσφορά Σύνδεσης, ενώ παραμένουν σε ισχύ τόσο η Βεβαίωση Παραγωγού, καθώς και κάθε άλλη άδεια ή έγκριση που έχει χορηγηθεί. Στην περίπτωση αυτή, ο Διαχειριστής χορηγεί εκ νέου Οριστική Προσφορά προτείνοντας εναλλακτικό τρόπο σύνδεσης, όταν αυτό είναι τεχνικά εφικτό, λαμβάνοντας υπόψη την ορθολογική ανάπτυξη του Συστήματος.
  • Για πόσο ισχύει η Προσφορά Σύνδεσης;
    Για 3 έτη.
4) Αδειας ΕγκατΑστασης
  • Τι είναι;
    Είναι η άδεια, με την οποία εγκρίνεται η εγκατάσταση ενός έργου Α.Π.Ε. σε συγκεκριμένο χώρο. Στο στάδιο αυτό, δεν αξιολογείται ούτε αν είναι σκόπιμο να παραχθεί ηλεκτρική ενέργεια μέσω Α.Π.Ε. ούτε αν η δημιουργία ενός τέτοιου έργου βλάπτει το περιβάλλον. Αυτό που ελέγχεται είναι αν το έργο είναι φιλικό προς τον χώρο, αν δηλαδή είναι ασφαλές και νόμιμο να υπάρχει στο συγκεκριμένο σημείο.
  • Τι πρέπει να πληρώ ώστε να καταθέσω αίτηση;
    Α. Να είμαι κάτοχος Βεβαίωσης Παραγωγού
    Β. Να έχω Απόφαση Περιβαλλοντικής Αδειοδότησης
    Γ. Να έχω λάβει Οριστική Προσφορά Σύνδεσης
  • Ποιο είναι το αρμόδιο όργανο για την χορήγηση της Άδειας Εγκατάστασης;
    Η Άδεια Εγκατάστασης χορηγείται με απόφαση του Προϊσταμένου της Γενικής Διεύθυνσης Ενέργειας του Υπουργείου Περιβάλλοντος και Ενέργειας ή του Συντονιστή της Αποκεντρωμένης Διοίκησης ή του Προϊσταμένου της Γενικής Διεύθυνσης Στρατηγικών Επενδύσεων της Γενικής Γραμματείας Ιδιωτικών Επενδύσεων και Συμπράξεων Δημόσιου και Ιδιωτικού Τομέα του Υπουργείου Ανάπτυξης και Επενδύσεων.
  • Ποιες προϋποθέσεις πρέπει να συντρέχουν για την έκδοση της Άδεια Εγκατάστασης;
    Η Άδεια Εγκατάστασης εκδίδεται εφόσον συντρέχουν σωρευτικά τα κάτωθι:
    α) Τεκμηριώνεται η εξασφάλιση του δικαιώματος χρήσης του γηπέδου εγκατάστασης, καθώς και των χώρων των συνοδών έργων, εξαιρούμενων των έργων σύνδεσης του σταθμού με το Σύστημα ή το Δίκτυο και της οδοποιίας, σύμφωνα με τα ειδικότερα οριζόμενα στον παρόντα νόμο και στον οικείο Κανονισμό,
    β) τηρούνται οι αποστάσεις ασφαλείας των μονάδων, σύμφωνα με τα ειδικότερα οριζόμενα στον παρόντα νόμο και στον οικείο Κανονισμό.
  • Τι δεν ελέγχεται κατά το έκδοσης της Άδειας Εγκατάστασης;
    Κατά το στάδιο έκδοσης της Άδειας Εγκατάστασης, δεν ελέγχεται η εξασφάλιση του δικαιώματος χρήσης για τα έργα σύνδεσης του σταθμού με το Σύστημα ή το Δίκτυο, καθώς και την οδοποιία. Ο ενδιαφερόμενος υποχρεούται, εντός της διάρκειας ισχύος αυτής και σε κάθε περίπτωση πριν την υποβολή αίτησης περί χορήγησης Άδειας Λειτουργίας, να προβεί σε ενημέρωση φακέλου και να γνωστοποιήσει στην αρμόδια αδειοδοτούσα αρχή την εξασφάλιση δικαιώματος χρήσης της οδοποιίας.
  • Πως λαμβάνω γνώση για την έκδοση της Άδειας Εγκατάστασης ή την απόρριψη της αίτησής μου;
    Η Άδεια Εγκατάστασης αποστέλλεται στον ενδιαφερόμενο, δημοσιεύεται στον ιστότοπο «ΔΙΑΥΓΕΙΑ», καθώς και σε ειδική ιστοσελίδα που δημιουργείται στον ιστότοπο του Υπουργείου Περιβάλλοντος και Ενέργειας.

Σε περίπτωση απόρριψης της αίτησης περί έκδοσης Άδειας Εγκατάστασης, εκδίδεται απορριπτική απόφαση, η οποία κοινοποιείται στον αιτούντα.

  • Για πόσο καιρό διαρκεί η άδεια εγκατάστασης;
    Για 3 έτη.

5) ΠΩληση ηλεκτρικΗς ενΕργειας/ΣυμμετοχΗ στην αγορΑ
  • Ποιο είναι το αρμόδιο όργανο;
    – ΔΑΠΕΕΠ
    – ΔΕΔΔΗΕ
    – Προμηθευτές ηλεκτρικής ενέργειας/Φορείς Σωρευτικής Εκπροσώπησης (ΦοΣΕ) Α.Π.Ε..

Η πώληση ηλεκτρικής ενέργειας από Α.Π.Ε. εξαρτάται από την ύπαρξη καθεστώτος στήριξης και ενίσχυσης της επένδυσης, όπως οι ανταγωνιστικές διαδικασίες της Ρ.Α.Α.Ε.Υ. βασισμένες σε μηχανισμούς αγοράς (feed-in-premium), το σχήμα στήριξης feed-in-tariff, το σχήμα στήριξης net- metering ή οποιοδήποτε άλλο σχήμα κρατικής ενίσχυσης από το Υ.Π.ΕΝ.. Απαιτείται η υπογραφή σύμβασης πώλησης ηλεκτρικής ενέργειας με την ΔΑΠΕΕΠ ΑΕ ή τη ΔΕΔΔΗΕ ΑΕ, ανάλογα με το σχήμα στήριξης.

Αν η επένδυση Α.Π.Ε. δεν υπαχθεί σε κάποιο καθεστώς κρατικής ενίσχυσης, τότε η πώληση ηλεκτρικής ενέργειας γίνεται με την υπογραφή διμερών συμβολαίων Purchasing Power Agreements (PPAs) με Προμηθευτές ηλεκτρικής Ενέργειας ή μέσω  συμμετοχής στην αγορά από κάποιον Φορέα Σωρευτικής Εκπροσώπησης (ΦοΣΕ) Α.Π.Ε.

6) Αδειας ΛειτουργΙας
  • Τι είναι;
    Για τη λειτουργία σταθμού παραγωγής ηλεκτρικής ενέργειας από Α.Π.Ε. απαιτείται η έκδοση Άδειας Λειτουργίας.

Είναι η άδεια που απαιτείται για να αρχίσει να λειτουργεί το έργο, για να «ηλεκτριστεί», όπως χαρακτηριστικά αναφέρει το γράμμα του νόμου. Με την έκδοσή του ολοκληρώνεται η Β’ φάση της αδειοδότησης.

Η Άδεια Λειτουργίας χορηγείται, εφόσον διαπιστώνεται η συμβατότητα εκτέλεσης του έργου με τους όρους της Άδειας Εγκατάστασης.

Η Άδεια Λειτουργίας κοινοποιείται στον αιτούντα και δημοσιεύεται στον ιστότοπο «ΔΙΑΥΓΕΙΑ» και σε ειδική ιστοσελίδα που δημιουργείται στον ιστότοπο του Υπουργείου Περιβάλλοντος και Ενέργειας.

Με την έκδοση της Άδειας Λειτουργίας, ο κάτοχος υποχρεούται να υποβάλλει αίτηση στον Φορέα Αδειοδότησης (Ρ.Α.Α.Ε.Υ.) για τροποποίηση της Βεβαίωσης Παραγωγού και μείωση των ορίων του πολυγώνου εγκατάστασης του σταθμού στα όρια του γηπέδου εγκατάστασης αυτού.

  • Τι μπορώ να κάνω αν απορριφθεί η αίτησή μου;
    Σε περίπτωση απόρριψης της αίτησης χορήγησης Άδειας Λειτουργίας, η απορριπτική απόφαση κοινοποιείται στον αιτούντα και δημοσιεύεται σε ειδική ιστοσελίδα στον ιστότοπο του Υπουργείου Περιβάλλοντος και Ενέργειας. Στην περίπτωση αυτή, ο ενδιαφερόμενος δύναται, εντός δεκαπέντε (15) ημερών από την κοινοποίηση της απόφασης, να υποβάλλει αντιρρήσεις στην αρμόδια αδειοδοτούσα αρχή και να αιτηθεί επανεξέταση της αίτησης για χορήγηση Άδειας Λειτουργίας. Σε περίπτωση απόρριψης της αίτησης, ο ενδιαφερόμενος έχει την υποχρέωση αποκατάστασης του περιβάλλοντος, σύμφωνα με τους όρους της Απόφασης Περιβαλλοντικής Αδειοδότησης.
  • Ποιο είναι το αρμόδιο όργανο έκδοσης της Άδειας Λειτουργίας;
    Η Άδεια Λειτουργίας χορηγείται με απόφαση του Προϊσταμένου της Γενικής Διεύθυνσης Ενέργειας του Υπουργείου Περιβάλλοντος και Ενέργειας ή του Συντονιστή της Αποκεντρωμένης Διοίκησης ή του Προϊσταμένου της Γενικής Διεύθυνσης Στρατηγικών Επενδύσεων της Γενικής Γραμματείας Ιδιωτικών Επενδύσεων και Συμπράξεων Δημόσιου και Ιδιωτικού Τομέα του Υπουργείου Ανάπτυξης και Επενδύσεων.
  • Για πόσο καιρό διαρκεί η άδεια λειτουργίας;
    Για 20 έτη.
